Un financement équilibré et un planning maitrisé

Jusqu’à présent, le projet de la réhabilitation de la maison du peintre Jean-Jacques Henner se déroule comme prévu. S’il a fortement mobilisé le Conseil Municipal et l’Association Henner Hisla dès début 2022 pour la recherche des financements et la définition des travaux, ceux-ci n’ont démarré qu’au printemps 2023.

Avec un budget total de 2 300 000 € TTC, nous sommes extrêmement satisfaits de pouvoir compter sur presque 75% de financement externe à la commune, grâce aux financements suivants :

  • Europe via le FEADER : 190 000 €
  • Etat via le Fond vert : 400 000 €
  • Région via le dispositif « Amélioration du cadre de vie » : 170 848 €
  • Région via le dispositif « Climaxion » : 67 000 € (montant exact restant à confirmer)
  • Collectivité Européenne d’Alsace via le dispositif « Patrimoine » : 84 458 €
  • Collectivité Européenne d’Alsace via le dispositif « Contractualisation » : 100 000 €
  • Fond de compensation de la TVA : 306 666 €
  • Fondation du Patrimoine – Mission Patrimoine (Mission BERN) : 270 000 €
  • Programme Patrimoine et tourisme local de la Fondation du patrimoine, financé par son mécène AirBnb : 30 000 €
  • Cercle des mécènes du Sundgau de la Fondation du patrimoine : 3 000 €
  • Souscription populaire auprès de la Fondation du Patrimoine : actuellement 27 912€ pour un objectif de 60 000 €.

Ce plan de financement est complété par un emprunt communal de 400 000 € et les fonds propres de la commune de 220 000 €.

La maîtrise du calendrier des travaux est d’autant plus importante que la subvention FEADER a pour contrainte la mise en exploitation du bâtiment pour la fin 2024.

Ainsi, après avoir complètement vidé la maison lors de la journée citoyenne du 15 avril 2023, l’entreprise GAIAL a procédé au désamiantage et au curage de la maison durant l’été.

La dépose intégrale des planchers du 1er et 2ème étage, rendu nécessaire par la présence d’un champignon qui attaque le bois (le mérule), a aussitôt suivi. Elle permet de visualiser le volume exceptionnel de cette grande bâtisse.

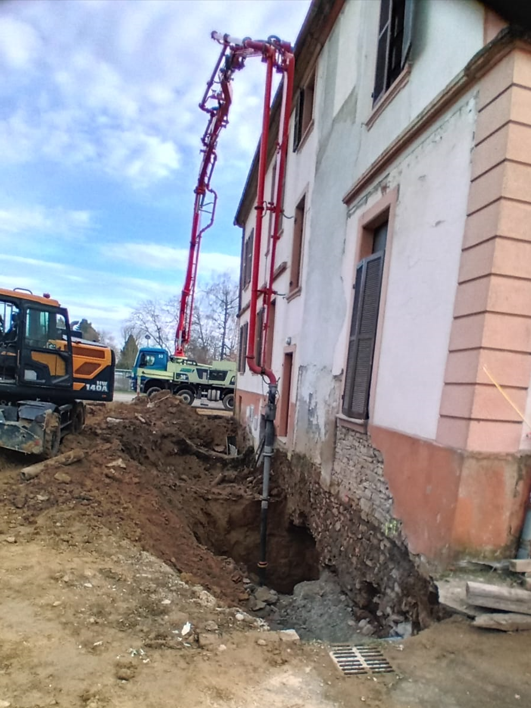

Le 27 novembre 2023, le premier coup de pelle pour le renforcement des fondations du bâtiment a eu lieu. Ces travaux, qui doivent durer au moins 2 mois sont indispensables pour garantir la pérennité de l’ouvrage.

Début 2024, le charpentier a commencé à reconstituer les planchers à l’intérieur de la bâtisse en coordination avec l’entreprise en charge d’éradiquer le mérule. Il a lancé la fabrication des nouvelles fenêtres de la maison et la pose est prévue pour le mois de mars.

Le montage de l’échafaudage est prévu début février afin de pouvoir déclencher les travaux de couverture puis de façade.

Même si des aléas sont toujours possibles pour un chantier de réhabilitation, nous sommes confiants que les délais seront maintenus et que nous pourrons organiser l’inauguration du bâtiment au printemps 2025, 140 ans après sa construction par notre illustre villageois.
